Напредък в офшорните вятърни паркове в Северно море

от | 04.04.25 | Новини

RWE

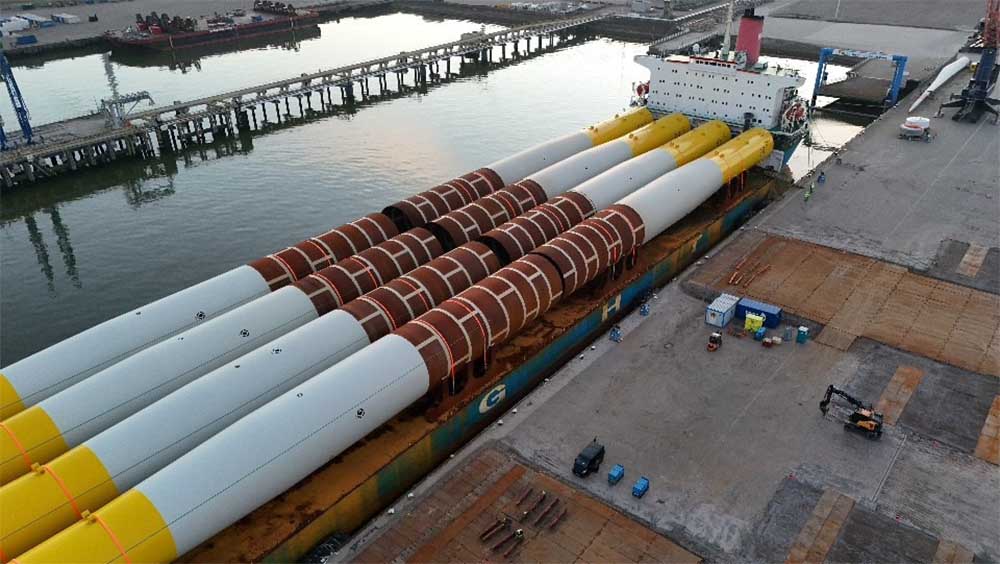

Почти едновременно през втората седмица на март доставчиците на енергия RWE и EnBW съобщиха за видими движения и напредък по най-новите си обекти за изграждане на офшорни вятърни паркове. Според съобщение на компаниите в петък първите 8 от 45-те стоманени цилиндрични основи, необходими за вятърния парк Nordseecluster на RWE, са достигнали до холандското пристанище Еемсхавен. Монопилите с дължина 85 метра се доставят от китайската промишлена компания Dajin Heavy Industry. Монопилите трябва да бъдат монтирани в планираното поле за вятърна енергия в Северно море Nordseecluster A от лятото нататък, за да се инсталират 44 вятърни турбини Vestas с номинална мощност 15 мегавата (MW) от тип V236-15.0 MW, както и морска подстанция. Свързването към мрежата на този вятърен парк с мощност 660 MW трябва да бъде завършено до 2027 г. След това RWE планира да пусне в експлоатация втора фаза на строителство на 60 турбини с обща мощност 900 MW като клъстер Б в Северно море през 2029 г.

Особеност на монопилите за клъстери в Северно море, които са дълги средно 85 метра и тежат 1500 тона, е тяхната конструкция без преходник (TP). Дълго време екипите за изграждане на офшорни турбини трябваше първо да забият монопила в морското дъно, след това да монтират адаптерния сегмент, наречен преходна част, със съответното оборудване, включително стълби и платформа за приземяване на персонала за последваща поддръжка, а след това и стоманените цилиндри на кулата. Сега обаче TP може да бъде пропуснат и е достатъчно добавянето на чиста и много по-малка платформа за достъп.

Два дни преди съобщението на RWE за разтоварените монополи Dajin в Еемсхавен, EnBW обяви, че специализираният кабелен кораб Seaway 7 е започнал полагането на първия от 64-те подводни кабела в рамките на вятърния парк. Сега 66-киловолтовите кабели, произведени от JDR в Обединеното кралство, ще бъдат положени на морското дъно от два монтажни кораба в района на 960-мегаватовия вятърен парк He Dreiht на обща дължина 100 километра. Планът е да се свържат всички 64 V236-15,0 MW към трансформаторен пост, който ще предава цялата електрическа енергия за транспортиране на сушата в линии за постоянен ток със свръхвисоко напрежение. Планирани са два експортни кабела за постоянен ток с високо напрежение.

Планираният вятърен парк на стойност 2,4 млрд. евро ще заработи през 2026 г. и засега е най-големият офшорен вятърен парк в Германия. В пиковите моменти на голямата строителна площадка ще работят до 500 души и ще бъдат разположени 60 кораба. Миналата година EnBW вкара всички основи на вятърния парк в морското дъно. Вятърните турбини Vestas обаче ще бъдат монтирани от пролетта.

В края на първата седмица на март Ørsted и партньорът по проекта Nuveen Infrastructure съобщиха за пускането в експлоатация на вятърния парк Gode Wind 3 North Sea в германската част на Северно море. Този доста малък вятърен парк с мощност 253 MW, заедно с вятърния парк Боркум с мощност 913 MW, е първият проект на датския енергиен доставчик в Германия в Северно море, който е пуснат едновременно с инсталациите и е демонстрация на първите офшорни вятърни турбини с номинална мощност от единадесет MW, които ще бъдат инсталирани в Германия. 83-те турбини SG 11.0-200 също са напълно инсталирани от миналата година, както и 23-те турбини SG 11.0-200 във вятърното поле Gode Wind 3, които вече са пуснати в експлоатация. Ørsted обаче няма да може да ги пусне в експлоатация преди 2026 г., тъй като операторът на мрежата Tennet няма да завърши трансформаторната платформа до края на тази година.
